Betongrehabilitering i kjeller – informasjon mars-april
Ina Frimannslund2026-03-13T12:23:45+01:00Fra 14. mars vil det ikke lenger være noen begrensninger på når man kan kjøre ut/inn av garasjen.
Dette gjelder p-plasser i fase 1 og 3 og de nederste plassene under oppgang F.
Fra 22. mars kan parkeringsplasser i fase 2 tas i bruk igjen!
Når du tar P-plassen i bruk igjen så være oppmerksom på at det noen steder er en lav «brystning» (kappestøp) nederst på veggen, så du ikke skraper opp bilen.
Legging av nytt gulv ved kjellertrapper:
16.–20. mars legges sklisikkert epoxydekke ved kjellertrappen i 3A og 3C. Trappenedgangen kan ikke brukes den uken, og man vil derfor heller ikke ha tilgang til kjellerskapene eller dekkbod. Adkomst til garasjen vil være gjennom garasjeportene.
23.-27. mars planlegges legging av gulv ved kjellertrapper i 3F og 3D.
27. mars – 1. april planlegges legging av gulv ved kjellertrapper i 3B og 3E (med forbehold om endringer).

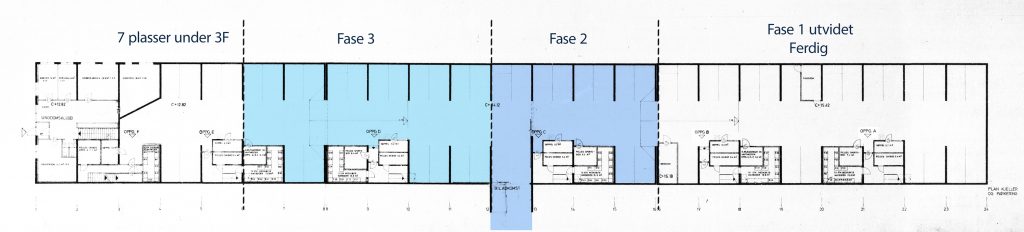

Asfaltering av fase 2 og 3 gjøres 20.-30. april:
Asfaltering av fase 2 og 3 starter mandag 20. april kl 08.00, og blir ferdig torsdag 30. april kl 17.
- Alle parkeringsplasser i fase 2 og 3 må stå tomme i periodene 20.–24. april og 27.–30. april. Fredag 24.04. kl 17 til mandag 27.04. kl 08 kan garasjen brukes som normalt.
- I periodene med asfaltarbeider kan biler i fase 1 og på p-plassene under 3F ikke kjøre ut eller inn av garasjen! Gjelder hele døgnet.
Andelseiere som leier ut sin p-plass må sørge for at leietaker informeres.
